"Под ключ"

Что осталось сделать?

Работы подошли к тому этапу, когда вкус будущего хозяина имеет решающее значение. При этом, наиболее трудоемкие, "мокрые" работы выполнены.
Осталось:
1. Выбрать Цвет подоконников (дубовый щит закуплен, сушится в гараже 6 месяцев), покрасить в мастерской, установить.
2. Установить плитку на кухню (Adex Neri, Испания) приобретена, не монтировалась до заказа кухни.
3. Половое покрытие для теплого пола первого этажа (140м2). Можно применить специальный массивный паркет для теплого пола толщиной 10 мм или плитку (мрамор или керамика).
4. Паркет для второго этажа (120м2), толщиной 18-22 мм.,
5. Облицовка лестницы деревом или мрамором,
6. Интерьерные двери (12 шт),
7. Кухня,
8. Встроенная мебель,
9. Облицовка камина (камень или металл),
10. Светильники и выключатели с розетками,
11. Подвесная сантехника в доме, смесители (в гостевом - установлено),
12. Ворота, калитка - есть проект, нужно утвердить,
13. Уличные светильники, выбрать,
14. Тротуарная плитка (500м2).

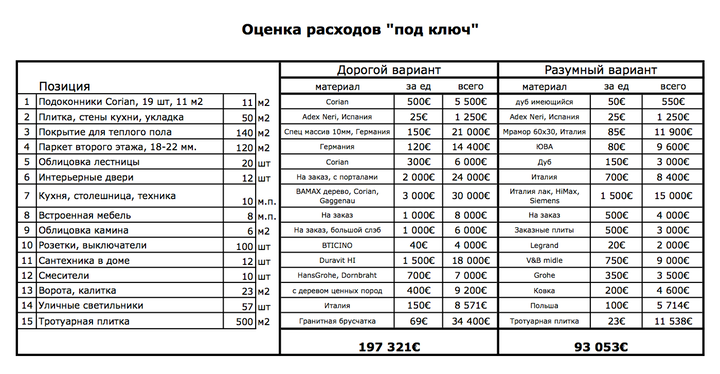

Далее приводится ориентировочная стоимость работ и материалов для завершения строительства этого дома в двух вариантах - дорогом и оптимальном цена/качество.

под ключ

Все указанные работы подрядчик готов завершить за 2 месяца, при наличии всех материалов.

Гостевой дом завершён, можно завезти мебель из Икеи и пользоваться.
